マンションのリフォームを相談した人が、契約後に管理側へ書類を出す必要があると知る。希望した着工日を調整し直したり、選んだ材料について確認が残ったりする。こうした行き違いを減らすには、完成写真や工事の紹介に加えて、相談前から読める事前確認の案内が必要です。
ただし、管理規約を読んですべて判断してから問い合わせるよう求めると、資料を持っていない人は相談を止めてしまいます。Webページの役割は、相談者が分かることと、施工会社や管理側に確認することを整理し、未確認のまま残る項目を担当者へ渡すことです。
この記事では、住宅リフォーム会社のWeb担当者に向けて、分譲マンションの住戸内改修を相談する人への案内ページを設計します。各建物の工事可否や必要手続きを判定するものではなく、規約・申請窓口・工程調整を早めに確認するための構成です。
住戸内の工事でも、建物ごとの確認を入口に置く
自分の部屋の中で行う工事だから、手続きも自由に決められるとは限りません。工事をする場所と、資材の搬入や音などが影響する場所は違います。ページの冒頭では、室内の希望を聞いたうえで、建物のルールと必要な手続きを確かめる流れを示します。
国土交通省のマンション管理・再生ポータルのQ&Aは、室内の模様替えについて、各マンションの規約などを踏まえ、管理組合や管理会社へ相談するよう案内しています。全国共通の提出日数や承認方法を、自社の案内で決めつけないことが出発点です。
「当社が確認します」と書く場合は、実際に担う範囲を明確にします。規約の確認を支援するのか、申請用の図面を用意するのか、指定窓口への提出まで行うのかで、相談者に依頼する作業が変わります。社内でできる範囲を確かめてから掲載してください。
管理側への手続きと、施工会社への相談申込みも別です。Webフォームを送信したことが、管理組合への申請や工事承認にならないように、送信前と返信時に次の確認を案内します。希望日を入力できても、着工日が確定するわけではないと伝えます。
対象となる工事もページ名の近くで示します。住戸内の改修と、管理組合が発注する共用部分の修繕では、相談する人も準備する資料も変わります。両方を受ける会社なら入口を分け、今回の案内が自分の相談に合うかを読者が判断できるようにします。
最初に聞くのは、希望と資料の有無
相談の入口では、工事したい箇所、困っていること、住みながらか空室か、希望時期を聞きます。そのうえで、管理規約や工事の手続き案内を持っているかを尋ねます。規約の条文番号や材料の専門的な性能まで、最初から入力させる必要はありません。
資料の状態には、「手元にある」「取り寄せ中」「入手先が分からない」を用意します。分からない人にも相談できる道を残し、返信時に資料の入手先や確認方法を案内します。入力を空欄にできるだけでは、未確認なのか、該当しないのかが担当者に伝わらないことがあります。
購入前の物件を検討している人は、所有者や管理側への確認を自由に進められるとは限りません。購入済みか検討中かを聞き、資料の入手や現地確認を誰と調整するかにつなげます。工事の相談を受けた段階で、物件内の調査や申請を進められると扱わないようにします。
資料の添付は、受付体制に合わせて設計します。初回は有無だけ確認し、必要なページを後で案内する方法もあります。規約一式や居住者情報を無条件に集めず、確認する目的と受け取り方法を示します。建物名や部屋番号を聞く場合も、用途が分かる説明を添えてください。

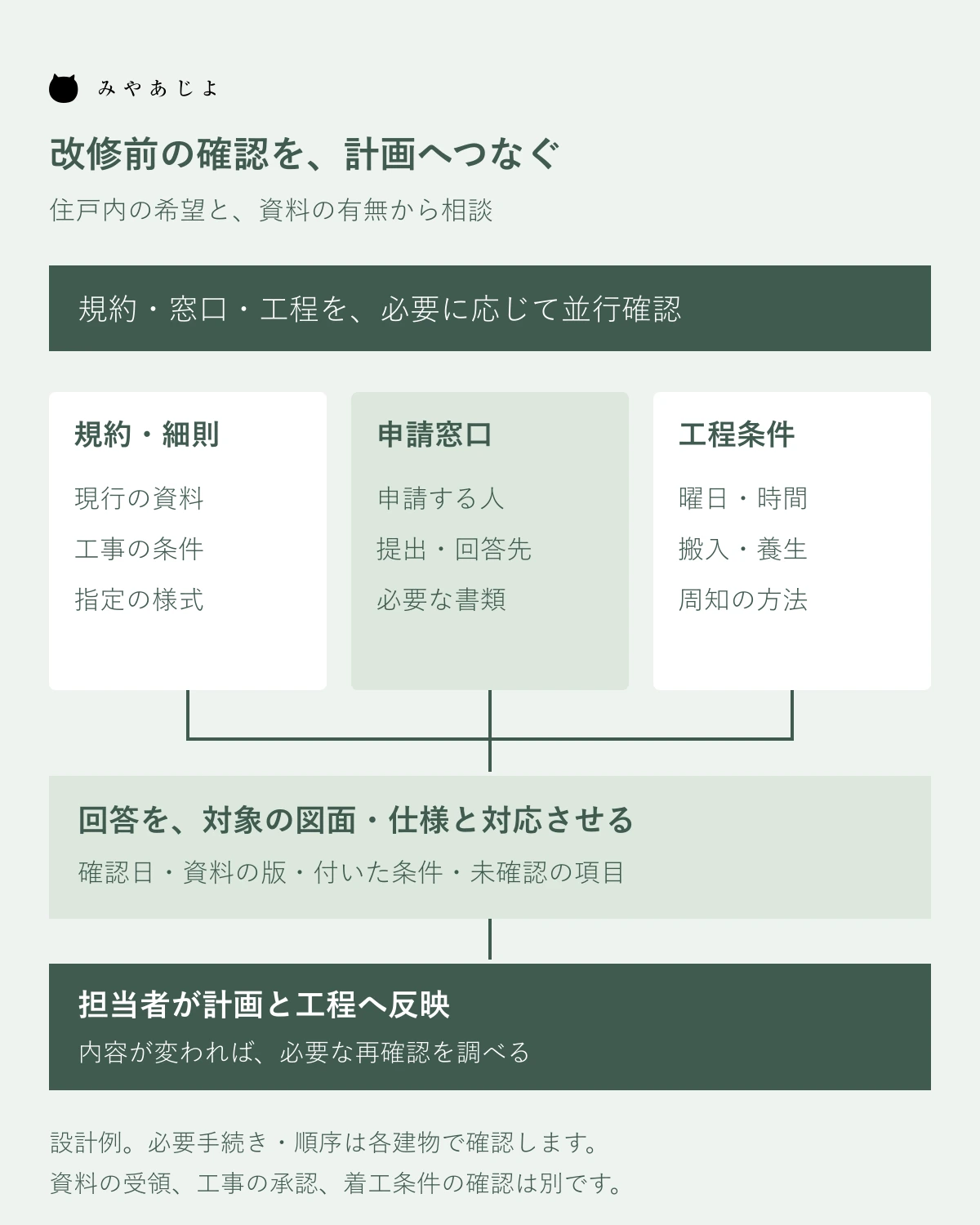

規約・窓口・工程を一枚の確認表につなぐ
次の表は、住戸内の床や水まわりの改修を相談する場合の設計例です。必要書類や手続きは建物によって異なります。ここにある項目を、すべてのマンションの義務や標準日数として使うものではありません。
| 確認するまとまり | 相談者に聞くこと | 担当者が確認すること | 未確認の場合の案内 |
|---|---|---|---|
| 規約・細則 | 資料があるか、入手先を知っているか | 改訂版、工事に関する別紙や指定様式 | 指定窓口へ資料を確認する |
| 工事の希望 | 場所、変えたい内容、現在の困りごと | 建物条件、材料、工事範囲との関係 | 現地調査と資料確認で判断する |
| 申請窓口 | 管理事務室や管理会社への連絡状況 | 受付先、申請主体、提出・回答の方法 | 誰が窓口へ照会するか決める |
| 工程の調整 | 希望時期、入居や引越しの予定 | 工事可能な曜日・時間、搬入等の条件 | 確定前の希望として記録する |
| 回答と変更 | 受け取った案内や回答があるか | 回答対象の図面・仕様、追加条件 | 未回答の項目と次の担当を残す |
表を社内で使うときは、確認日、資料名、回答者、次の作業を追加します。「管理会社に確認済み」の一言では、工事時間を聞いたのか、申請書を受け取ったのかが分かりません。何について回答を得たかを項目ごとに残します。
窓口と承認を判断する人が同じとは限りません。管理員が資料の受け渡しを担う場合でも、その受領が工事内容の承認を意味するかは別に確かめます。相談者向けページには、具体的な担当名を全国一律に決めず、建物で指定された手続きに沿って確認すると記載します。
古い規約や、前回工事の申請書が手元にあることもあります。資料を受け取ったら、今回使えるものかを確認します。前の所有者や別の住戸で認められた条件を、そのまま今回の工事に当てはめないようにしてください。
書類の名称が違っていても、相談者に正しい名前を答え直してもらう必要はありません。工事の手順が書かれたもの、提出用の用紙など、分かる言葉で聞きます。受領後に担当者が資料の役割を整理し、不足する内容を具体的に伝える運用にします。
材料を選ぶ前に、確認が必要な条件を伝える
事例ページで気に入った床材を見つけても、その材料をどの建物でも使えるとは限りません。自社サイトでは、写真や商品紹介の近くに、建物の規約や施工条件を確認して提案することを添えます。製品だけを選べば工事できると受け取られる案内を避けます。
長谷工リフォームの事前確認の案内でも、住まいの諸条件で施工可否が異なることや、床材について管理規約による基準を確認することが示されています。本記事では、特定の遮音等級や施工方法を推奨せず、提案前に確かめる項目として扱います。
確認する材料情報も、営業・設計・施工の担当者に決めてもらいます。製品名だけで足りるのか、施工方法や下地の情報も必要かは、工事内容によります。Web担当者が商品カタログの一つの数値から適合を判断し、対応可能と表示しないようにします。
窓、玄関まわり、配管などについても、「室内から見える」という理由だけで自由に工事できると説明しないでください。対象部分の扱い、既存の状態、予定する作業を担当者が確認します。ページには細かな可否の一覧を増やすより、相談時に希望箇所を伝えてもらう入口を用意します。

申請の準備と、着工予定を別々に説明する
希望日から逆算するときは、工事そのものの日数だけを案内しないようにします。現地確認、資料の準備、指定窓口への提出、回答を踏まえた調整など、着工前に行う作業があります。それぞれの見通しを確認し、分からない段階で日付を確約しない構成にします。
「申請は工事の何日前まで」と一つの数字を記事から転用せず、その建物の案内で期限や受付日を確認します。提出期限と、回答が得られる時期も違います。書類が不足している場合や、図面の変更がある場合の確認も含めて、担当者が工程を調整します。
工事可能な曜日や時間、資材搬入、エレベーターの利用、共用部の養生、工事のお知らせなどは、確認候補としてページに載せられます。すべてを施工会社が自由に決められると示さず、どの条件を建物側へ確かめるかを整理します。
隣接住戸への挨拶、掲示、必要な同意なども、行う内容と担当を確認します。一つの対応を済ませれば他の手続きも終わると扱わないことが重要です。「近隣への説明は済んだが、指定書類はまだ提出していない」といった状態を、担当者が把握できるようにします。
入居や引越しの予定が決まっている場合は、その日と希望する工事完了日を分けて聞きます。工事期間を短く見せるために調整期間を省くのではなく、どの条件が分かれば見通しを伝えられるかを説明します。予定が厳しい場合も、相談時点で確認できる情報になります。
工程が変わったときの連絡先も記録します。施工会社の予定だけを更新して、管理側へ伝えた期間や搬入予定が古いままにならないようにします。どの変更を誰へ知らせる必要があるかは、確認した手続きと現場の運用に合わせて決めます。
確認後に工事内容が変わった場合も追えるようにする
資料を一度提出したあとに、材料、設備、工事範囲が変わる場合があります。変更前の内容への回答を、そのまま新しい計画の承認として扱わないようにします。変更箇所を記録し、必要な再確認や手続きを担当者が調べます。
社内記録では、提出した図面や仕様の版、回答日、付いた条件を対応させます。回答が届いたという事実だけでなく、どの内容について何が確認できたかを残すと、営業から現場への引き継ぎに使えます。未解決の項目は、完了の欄へまとめず分かる状態にします。
相談者への返信にも、現在の段階と次の連絡を簡潔に示します。たとえば資料の入手待ち、現地調査の日程調整中、指定窓口への確認中などです。これは説明例なので、自社の受付手順に合わせて名称を決め、実際には行わない確認を約束しないでください。
管理側の回答を得たことと、施工上の安全性や実施条件を確認したことも別です。現地の状態や設計上の確認を省略できるような書き方にせず、それぞれを担当者が確認する流れにします。Webページは、工事判断の代わりになる証明書ではありません。

ページの完成は、受付担当が次の確認に使えるかで確かめる
制作会社へ渡す材料には、自社が担う手続き支援の範囲、相談時の質問、必要になる資料の例、担当者への引き継ぎ方法を含めます。建物ごとの資料を一般向けに公開するのではなく、自社の確認手順を説明する原稿に整理します。
公開前には、資料を持っている人と、何も分からない人の両方の立場で読みます。相談先が見つかるか、資料不足でも次へ進めるか、希望日が確定日と誤解されないかを確認します。フォーム送信後に届く通知で、未確認の項目を担当者が見落とさないことも確かめます。
実際の受付確認では、資料なし、窓口不明、希望時期だけ決まっているといった入力例を使います。自動返信が資料の提出完了や工事受付の確定を告げていないかも読みます。説明ページを直した際は、フォームや返信文との食い違いを一緒に点検してください。
住みながらの生活上の制約を事例で伝える場合は、住みながら工事をした事例の作り方も参考になります。この事前確認ページでは、完成事例の暮らしの説明と区別して、今回の建物で規約や手続き、工程条件を確かめる入口を整えます。
運用後は、追加で取り寄せた資料、申請準備で止まった理由、同じ質問が繰り返された箇所を見直します。質問項目を増やす前に、ページの説明で答えられることと、担当者が個別に聞くことを整理してください。相談者にすべての判断を任せず、次の確認へつながる案内を維持します。
マンション改修の相談前に、確認の流れが見えるサイトへ
株式会社みやあじよでは、工事の対応範囲、相談前の条件、現地調査と担当者の役割を整理します。住宅リフォーム向けホームページ制作で支援内容をご確認ください。
参考資料と確認範囲
国土交通省のマンション管理・再生ポータルQ&A、長谷工リフォームの案内を参照しました。各建物の規約・手続きの確認と、施工条件を確かめる必要性を採用しています。表と図は設計例です。標準管理規約の全文、個別マンションの規約、指定申請書は本記事の制作では確認していません。2026年9月16日確認。
