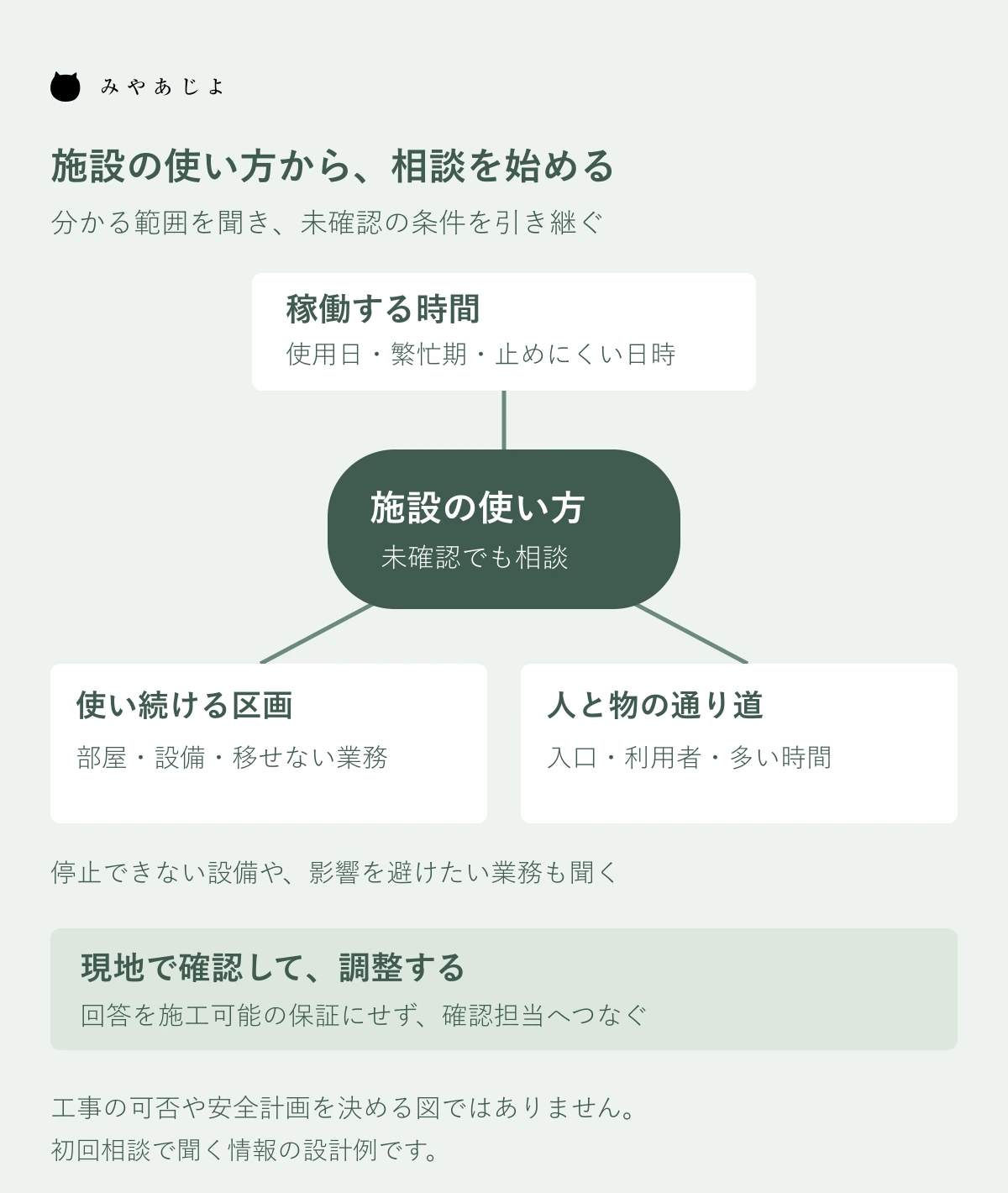

工場や事務所の改修を相談された後で、「その期間も設備を動かします」「受付は閉められません」と分かる。工事をする側は休業中の作業を想定し、施設側は使い続けられると思っていた。この食い違いを減らすには、建設会社のサイトで、工事内容と一緒に施設の使い方を聞く必要があります。
稼働中の改修相談ページは、休業せずに施工できると約束する場所ではありません。どの時間に、どの区画を、誰が使い続けるのかを受け取り、現地確認へつなぐ入口です。営業と施工管理の担当者が、初回に聞く内容と後で調べる内容を分け、Web上の説明と質問項目を整える方法を紹介します。
「営業中でも対応」だけで説明を終えない
同じ施設でも、事務所を使い続けたい場合と、生産設備を止められない場合では、確認する条件が異なります。「居ながら改修」という言葉だけでは、施設担当者がどこまで相談できるのか分かりません。対応する建物、相談できる工事、調査で確認する条件を続けて示します。
中設エンジの「稼働しながらの改修」では、要望の確認に続き、製造と工事の動線を把握し、計画と打ち合わせを進める流れが説明されています。これは同社の取り組みですが、Webの相談入口でも、工事範囲だけでなく施設の使い方を受け取る必要性を考える参考になります。中設エンジの稼働中改修の案内
たとえば「施設を使用しながらの改修をご相談いただけます。利用する時間・区画・設備の停止条件を確認し、現地調査を踏まえて進め方をご提案します」という説明なら、相談可能であることと、条件確認が必要であることを一緒に伝えられます。実際の受付方針に合わせて、自社が対応できない用途や工事も整理します。
「通常業務への影響はありません」「必ず夜間に終わります」といった文章は、案件ごとの判断を飛ばしてしまいます。夜間も設備が動く施設や、作業音を出せない場所もあります。時間を変えれば解決すると決めつけず、何を確認して判断する会社なのかを説明します。
質問票は、希望・制約・未確認を分けて受け取る
初回から細かな施工条件をすべて入力させると、施設担当者は社内で確認できるまで相談を止めてしまうかもしれません。最初は分かる範囲の使い方と困りごとを受け取り、詳細は打ち合わせで確認する設計にします。「不明」「社内確認中」も選べるようにします。
次の表は、相談ページとヒアリングに使う質問票の設計例です。実案件の条件や安全計画ではありません。「質問への回答がそろえば施工可能」と判定するためのものでもありません。
| 聞く項目 | 初回に答えてもらうこと | 後で確認すること |
|---|---|---|
| 稼働する時間 | 使用日・時間、繁忙期、止めにくい日時 | 夜間・休日の利用、作業時間の制約 |
| 使用を続ける区画 | 部屋や設備の名前、移せない業務 | 現況、区画の分け方、段階的な移動の可否 |
| 人と物の通り道 | 来客・職員・搬入の入口と多い時間 | 経路の重なり、代替経路、周知の方法 |
| 停止しにくい設備 | 止められない物、相談できる時間帯 | 影響先、停止と復旧の条件、調整担当 |
| 音・振動・粉じん等 | 影響を避けたい業務や場所 | 許容条件、確認方法、必要な対策 |
| 希望と判断窓口 | 完了希望日、予算の検討状況、担当者 | 社内承認、施設所有者等との調整 |
希望時間と、絶対に動かせない時間を同じ欄に混ぜないことも大切です。「できれば土曜日」と「土曜日しか停止できない」では、提案の前提が違います。時間が決まっていない場合も、候補日を無理に入れさせず、いつ誰に確認できるかを聞きます。
電話で受けた相談にも同じ項目を使います。Webフォームだけを詳しくしても、電話の内容が「内装工事を希望」の一行で引き継がれると、条件が抜けます。営業メモとフォームの項目名をそろえ、未確認事項が施工管理担当へ渡る形にします。
すべての質問を一度に表示する必要もありません。施設の用途と改修したい部分を先に受け取り、詳しい条件は任意欄や相談後の質問票へ分ける方法があります。複数の拠点をまとめて相談する場合は、異なる稼働時間を一つの回答に押し込めず、拠点ごとに確認する流れを案内します。
「希望なし」と「分からない」も区別します。希望なしは提案を受けて決めたい状態ですが、分からない場合は確認先を探す必要があります。回答を受けた担当者が次の連絡を考えられるよう、選択肢の意味をそろえます。質問の数より、回答後の確認につながる項目になっているかを優先します。
稼働時間は、施設全体と場所ごとに確認する
会社の営業時間が、工事できる時間と一致するとは限りません。来客がいない時間でも、清掃、警備、設備の運転、早朝の搬入がある場合があります。施設全体の営業時間だけでなく、改修する場所と、その周辺の使われ方を聞きます。
「平日九時から十八時」と回答されたら、その時間外に建物が空になると解釈しないようにします。夜間に残る人や、止めない機器があるかを打ち合わせで確認する流れを説明します。学校なら利用日程、工場なら製造や出荷の予定など、実際に受け付ける施設に合う言葉へ置き換えます。
完了希望日も、単なる日付ではなく理由と一緒に受け取ります。新しい設備を使い始める日、来客行事の日、契約上の引渡し日など、何に間に合わせたいのかで確認先が変わります。ページには、希望日を送ることが工期の確約にはならず、範囲と現況を確認して調整することを示します。
変更が起こりやすい予定は、最初から確定情報にしません。定例行事と臨時の利用を区別し、後で予定が変わった場合の連絡先を案内します。相談を受けた日の情報がそのまま着工時にも有効とは限らないため、再確認する時点を自社の受注手順に合わせて決めます。
区画と動線は、現在の使い方から聞く
施設担当者に、最初から安全な工事動線を考えてもらう必要はありません。まずは現在の入口、来客が通る場所、荷物を運ぶ経路、使い続ける部屋を教えてもらいます。「動線」という言葉を使う場合も、「人や物が通る道」と説明すると答えやすくなります。
同じ廊下を使っていても、朝は納品車からの搬入、日中は来客、夕方は職員の退出が重なることがあります。図面上の線だけでなく、通る人や物と時間を対応させて確認します。工事用の入口や代替経路をどう設けるかは、現地を確認する担当者へ引き継ぎます。
厚生労働省「あんぜんプロジェクト」掲載の居ながら改修の事例では、工事エリアと利用者側のエリアを区分し、双方に伝える取り組みが紹介されています。個別の応募事例であり、どの施設にもそのまま使える基準ではありません。相談ページでは、区画と通り道を把握し、調整する工程があることを伝える参考にします。工事エリアの見える化の事例

公開ページに載せる図は、個別施設の詳細図である必要はありません。「使い続ける場所」「改修したい場所」「人と物が通る場所」をどう聞くかが分かる説明図で十分な場合もあります。通路幅や避難経路を仮の数値で埋め、安全が確認できた図のように見せないようにします。
停止条件は「止められない」の理由と確認先を聞く
電気、水、空調、通信などの停止は、改修する部屋だけに影響するとは限りません。相談段階で詳細が分からない場合も、「止められない設備はありますか」「影響を確認できる担当者はいますか」と聞ける欄を用意します。設備の構成や作業方法をWeb上で自己判断させる設問にはしません。
「停止不可」という回答には、常時運転が必要な設備なのか、社内調整がまだできていないのか、担当者が不明なのかという違いがあります。理由が分かれば、次の打ち合わせで誰に何を確認するかを整理できます。停止できるという回答でも、復旧後の確認や利用再開の条件は別に確認します。
音や粉じんについても、「大丈夫ですか」という一問では答えにくくなります。電話応対をする場所、製品を扱う場所、利用者が滞在する場所など、影響を避けたい業務を先に聞きます。必要な対策や施工可能性は担当者が現況を調べて判断し、フォームだけで安全性を結論づけない流れにします。
図面と写真は、必要な範囲を安全に受け取る
図面がある場合は相談の手掛かりになりますが、最新の状態と違う可能性もあります。更新時期や現況との差が分かる範囲で伝えてもらい、「図面あり」を現地調査が不要という扱いにしないようにします。図面がない相談を受け付けるなら、その方針も明記します。
最初のフォームで、施設全体の詳細図や設備情報を必須にする必要があるかも見直します。受付に必要な情報と、担当者を決めた後に受け取る資料を分けます。写真には利用者、掲示物、画面、社外へ出せない情報が写ることもあるため、送信前に共有できる範囲を確かめてもらいます。
添付を受け付ける場合は、使える形式や容量、送れない場合の連絡方法を示します。大量の資料を先に送ることが相談の条件にならないよう、概要だけでも受け取れる窓口を整えます。個別の図面を公開事例へ転用する際は、問い合わせ時の提供とは別に、掲載してよい範囲を確認します。

相談後に何が起きるかを、受付画面にも示す
質問票を送った後の流れが見えないと、施設側は見積が届くのか、現地訪問の連絡が来るのか分かりません。受付内容を確認し、必要な条件を聞き、現地調査の日程を調整するなど、自社の実際の進め方を短く案内します。自動返信で伝える内容もそろえます。
施設の稼働時間と、相談窓口の受付時間は分けて表示します。夜間工事の相談を受けることが、電話へ夜間も応答することを意味しないようにします。返信の目安は実際の体制で守れる内容にし、担当者の確認が必要な事項をその場で確約する文章にしないことが大切です。
また、施設を使う担当者と、工事を発注する担当者が同じとは限りません。所有者、テナント、本部、現場の担当など、相談の内容を確認する人と決裁する人を打ち合わせで整理します。初回フォームでは細かな組織図を求めず、分かる窓口と現在の検討段階を受け取ります。
公開前には、営業が受け取る通知に稼働条件が残るか、スマートフォンで長い選択肢を読めるか、不明を選んでも送信できるかを確認します。必須項目の案内や添付エラーも試し、確認できた範囲を記録します。文章を読んだだけで、フォームの動作まで確認したことにはしません。
まず一つの相談記録で、抜ける条件を確かめる
ページの見直しは、質問を増やすことから始める必要はありません。実際の相談記録を、社外へ出さない範囲で営業と施工管理が確認し、後から分かった条件を探します。稼働時間が抜けるのか、使用区画が曖昧なのか、停止できない設備の確認先が分からないのかで、直す欄は変わります。
質問票を作った後は、各項目を誰が読み、次に何を確認するかまで決めます。入力された内容を誰も使わなければ、相談者の負担だけが増えます。不要な項目は減らし、相談後に聞く項目は打ち合わせ用へ移します。受付方法や担当体制が変わったときにも、ページと自動返信を一緒に更新します。
稼働中施設の改修は、施設を使う側の条件から話を始めることが重要です。使い続けたい時間と場所、通り道、停止に関する制約を分かる範囲で受け取り、現地での確認へつなげます。自社のサイトがその入口になっているか、現在の相談項目と実際の引き継ぎを並べて見直してみてください。
稼働中の改修を相談できる範囲と受付項目を整理したい場合は、法人向け建設・改修工事のホームページ制作をご覧ください。条件の近い事例を相談の手掛かりにするには、建設業の施工事例の見せ方も参考になります。
参照資料
- 中設エンジ「稼働しながらの改修」の公開HTML本文を参照。同社固有の名称・施工手順・実績を自社のものとして転用していません。
- 厚生労働省あんぜんプロジェクト掲載「居ながら改修における工事エリアの見える化」のHTML本文を参照。応募事例の紹介であり、法令や共通の施工基準ではありません。リンク先参考資料は未確認です。
調査確認:2026年9月16日。人による内容・画像・自社の受付体制の確認前です。
