無料相談

売上あげる、
おてつだい。

  1. トップページ
  2. コラム
  3. 記事

コラム

解体会社サイトに着工前の流れを載せる|調査・届出の説明と専門担当への確認先

チップス

解体会社サイトで着工前の調査・届出の説明を整える方法。相談、現地確認、見積、結果と手続きの説明、着工前連絡を分け、担当・確認事項・参照資料を編集表にまとめます。

解体会社で図面を確認する写真に「着工前の案内、誰が何を確認する?」と記した編集イメージ

解体工事の相談から着工までを「現地調査、見積もり、契約、着工」と四語で済ませるサイトがあります。しかし依頼者は、その間に何を確認し、どの資料を用意し、どの段階で手続きの説明を受けるかが分からないままです。着工が近づいてから初めて確認事項が伝わると、日程や費用の相談も難しくなります。Webページには、業務担当者が実際に確かめる順序を見える形で載せたいところです。

ただし、Web担当者が建物の写真や延べ床面積を見て、石綿の有無や届出要否を決めることはできません。サイトの役割は、相談、現地・資料の調査、専門担当による結果の説明、必要な手続きの確認、着工前の最終連絡を段階で分けることです。各段階に「誰が確かめるか」「何を参照するか」「依頼者へどう返すか」を置けば、未確認の条件を確定事項として表示せずに済みます。この記事は解体会社の経営者、営業・現場責任者、Web担当者が、案内ページの内容を決めるためのものです。

環境省は、解体等工事の石綿事前調査と、条件に該当する場合の結果報告を分けて案内しています。国土交通省の建設リサイクル法の手続き図も、受注者から発注者への説明、契約、対象工事の届出、工事後の報告を異なる行為として示しています。制度ごとに主体や条件が違うため、サイト上の「各種届出を代行します」という一文へまとめる根拠にはなりません。実際の適用と担当は、会社の専門担当が現行資料と案件条件から確認します。

最初の相談と着工前の確認を、同じ入力欄で終わらせない

初回相談では、所在地、建物の用途や規模、解体したい範囲、希望時期など、依頼者が分かる情報から受け取ります。図面を持っていない人もいるため、「図面なし」を選ぶだけで送信できないフォームにしないほうがよいでしょう。みやあじよの解体工事向けページも、手元の資料の有無を分け、受付後に担当者が案内する構成を示しています。ここで聞くのは、専門調査の結論ではなく、次の確認に進むための入口です。

最初のフォームで石綿の有無や届出の必要性を依頼者に選ばせると、分からない人が推測で答える可能性があります。例えば「石綿なし」といった選択を必須にするのではなく、関連する資料の有無や、過去に調査を受けたかを分かる範囲で聞き、結果と対象範囲は担当者が資料を見て確認する流れにします。入力しただけで調査が完了したような自動返信も避けます。

送信後の案内では、次に誰から何について連絡が来るかを示します。「調査の日程を相談します」「担当者が建物と資料の確認方法をご案内します」のように、会社が実際に行う手順を記載します。写真や図面を後で送る場合は、送付先と取り扱いの確認担当を決めます。相談者の個人情報や住所、建物の内部写真を公開コメント欄へ入れさせない設計も必要です。

着工前の案内は、段階ごとに担当と参照元を置く

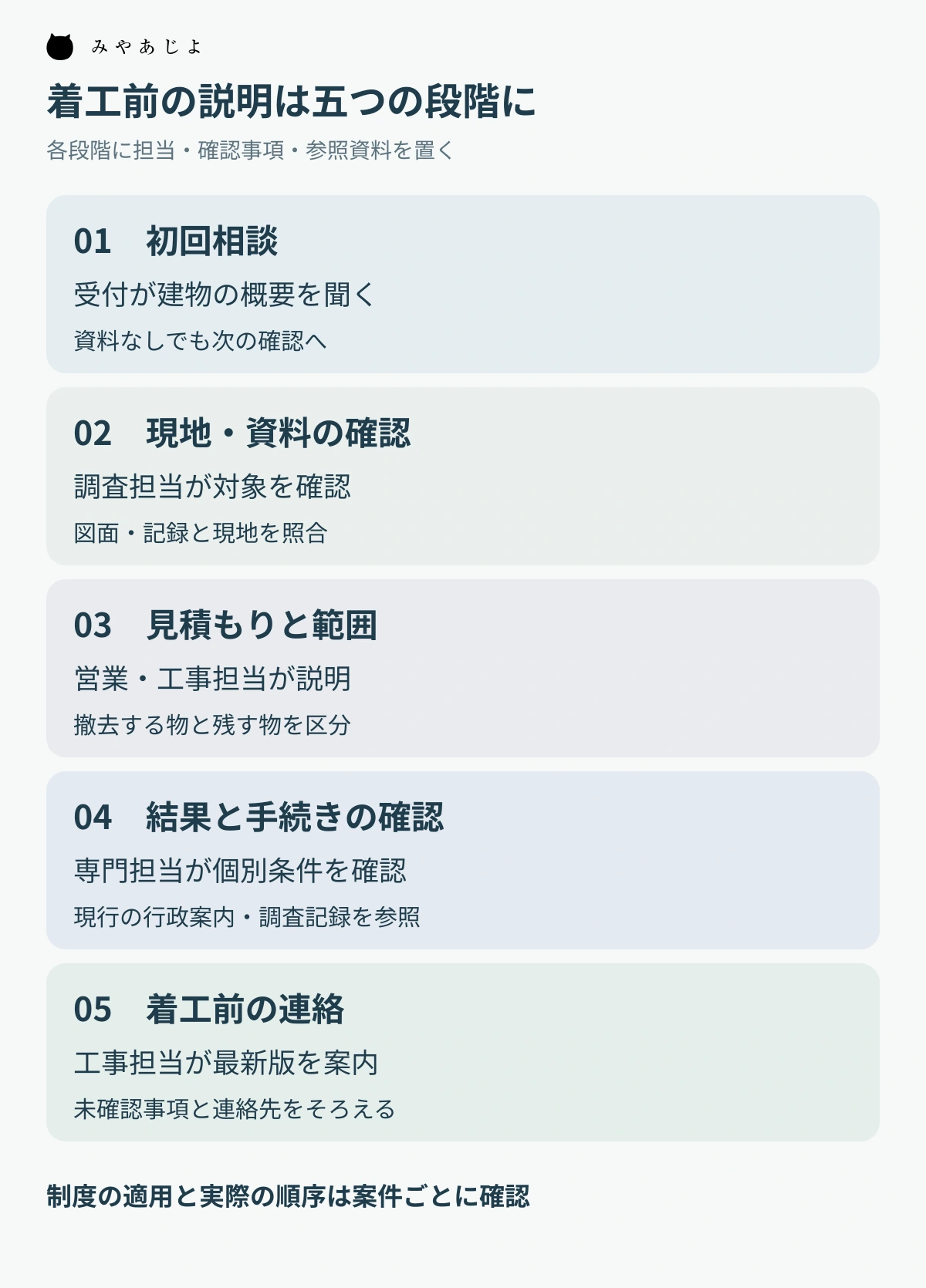

初回相談、現地と資料、見積もり、結果と手続き、着工前の連絡の五段階と確認担当を示す図
相談から着工前の連絡まで、担当と参照元を添える説明用の図。実際の調査・手続きの要否は専門担当が確認します。

サイトの流れ図は、制度名を細かく列挙する前に、会社の説明がいつ行われるかを示します。例えば「初回相談」「現地・資料の確認」「見積もりと範囲の説明」「調査結果と手続きの確認」「着工前の連絡」という段階です。工事によって順序や必要な作業が異なる場合は、固定の五段階が全件に適用されるように見せず、個別の計画で案内すると添えます。

各段階には三つの短い行を持たせます。一つ目は担当者。受付、現地調査、石綿の事前調査に関わる担当、届出や契約の確認をする担当を、自社の実際の体制に合わせて書き分けます。二つ目は確認事項。建物の概要、撤去範囲、資料の有無、調査結果、必要手続きの確認状況などです。三つ目は参照元。顧客から受け取る図面、会社が確認する調査記録、現行の行政案内など、どの資料を見て説明するかを定めます。

公開ページに担当者の個人名を必ず載せる必要はありません。「調査担当」「工事担当」のような役割名で十分な場合があります。ただし、社内の原稿管理表では役割の実担当と更新責任者を対応させます。担当部署の名前が変わっても旧ページが残ると、依頼者の問い合わせが違う窓口に届きます。公開文面と内部の確認表を同時に更新できるようにします。

調査と届出を、一つの「手続き済み」にしない

石綿に関する事前調査の説明は、とくに結果と報告を混同しやすい部分です。環境省の案内は、解体等工事に関する事前調査を説明し、その結果の報告が必要となる条件を別に示しています。厚生労働省の解体業者向け案内も、調査、結果の記録、一定の条件での報告などを分けています。会社の案内ページでは「調査を行うこと」「結果を依頼者へ説明すること」「該当する手続きの確認」を異なる欄にします。

ここに数字だけを大きく載せると、読者が自分の案件の要否を自己判定し、相談を止めるおそれがあります。掲載する場合は、対象、根拠、確認日、実際の判断担当を数字の近くに置きます。本記事の設計例では、細かな適用条件を汎用表へ写しません。会社の担当者が、工事の種類や対象部分を確認したうえで必要な案内を行う導線を優先します。調査結果が「不明」の時点に、石綿がないと表示することもしません。

建設リサイクル法についても、国土交通省の手続き図には、受注者の説明と発注者の届出など、行為ごとに異なる主体が示されています。自社が実際に説明する資料、発注者へ確認してもらう資料、別の担当が行う手続きを整理してから公開原稿にします。サイト上の「当社が全部対応」という便利な表現で、制度上の主体や案件ごとの分担を曖昧にしないことが大切です。

行政の案内は改定されることがあります。リンクを貼るなら、ページ名、発行元、確認日を一組で記録します。工事場所によって問い合わせ先が異なる事項は、現地の所管先を担当者が確認する運用へつなぎます。Web制作担当が自治体の様式をコピーし、自社の固定書式として配布する前に、専門担当へ最新版と利用範囲を確認してもらいます。

更新元は、リンク先だけでなく自社の原稿にも対応させます。「手続きの説明」は営業案内、「調査結果の説明」は専門担当、「日程の連絡」は工事担当というように、公開文のどの部分を誰が見直すかを管理表へ記します。法令や行政の案内に変更があっても、担当者が変わっても、修正するページと自動返信が分からなければ古い説明が残ります。更新日を表示するだけでは正確さを保証できないため、参照元を確認した人と確認結果も内部で残します。

担当・確認事項・参照資料の表を原稿の土台にする

次は、着工前の案内ページを制作するための架空の編集表です。個別工事の義務、届出の要否、調査結果、法的な担当を確定するものではありません。実際の会社が行う業務を、担当者への取材と現行資料で埋めてから公開します。

表は左右にスクロールして確認できます。

ページに見せる段階 依頼者へ伝える内容 社内で確認する担当と事項 原稿の参照資料・更新元
初回相談 分かる範囲の建物情報から相談できること 受付が建物・場所・希望範囲を受け取る 現行の受付票とサービス範囲
現地・資料の確認 訪問や資料確認の案内が届くこと 調査担当が現地で確かめる範囲を決める 調査依頼票、図面、現行の調査手順
見積もりと工事範囲 撤去する物・残す物、条件を説明すること 営業・工事担当が範囲と未確定事項を照合 見積書、撤去範囲図、説明記録
調査結果と手続きの確認 担当者が結果と必要な次の確認を案内すること 専門担当が調査記録、手続きの条件と窓口を確認 調査結果、環境省・厚労省・国交省等の現行案内
着工前の最終連絡 日程と連絡先、未確認事項の扱いを確認すること 工事担当が最新版の計画と連絡先を照合 承認済み工程、個別案内、担当表

この表は、法令ごとの役割分担表を兼ねません。原稿制作のため、どの説明を誰に確認するかを示すものです。制度上の主体を明記する場合は、別途、案件と現行制度を確認した文面にします。公開ページは依頼者が次に何を待つか分かる短い文章にし、詳しい根拠と更新元は編集管理表に残すと読みやすくなります。

表を作る時点で「調査結果の説明を誰がするか」が空欄なら、Web制作を進めながら推測で埋めないことです。社内で決めるべきこととして戻します。外部の調査者や協力会社を利用する場合も、誰から依頼者へ結果を伝え、誰がサイトの表現を確認するかを明らかにします。協力先の作業日や結果を、自社サイトの定型文で先に約束しません。

行政資料へのリンクも、貼って終わりにしません。リンク先の題名や掲載場所が変わったとき、公開ページの案内と社内の原稿管理表を一緒に見直します。依頼者向け本文に行政資料を置く場合は、まず自社の担当者がその資料をどう使って説明するかを短く添えます。法令文だけへ送り出して「ご自身で判断してください」と終わらせず、個別の相談窓口へ戻れる位置に置きます。

資料がない相談者にも、次の確認先を示す

建物図面と無記名の案内資料を照合する編集イメージ

着工前案内で「図面をご用意ください」と書く場合も、資料がなければ相談できないという意味にしないようにします。会社が図面の有無をどう扱い、現地確認で何を確かめるかは業務担当者が決めます。ページでは、手元にある資料と分からない事項を分けて伝えられる入口を用意します。古い図面や過去の調査記録があっても、今回の工事を判断する資料としてどこまで使えるかは担当者が確認します。

フォームは「資料あり・なし・不明」など、回答しやすい状態を選べるようにし、添付は必要性と受け取り方を社内で決めます。建物の写真だけで法令上の調査が済むような説明をしません。自動返信には受信した資料の種類と、担当者が次に連絡する内容を示すと、依頼者も追加で何を待つか分かります。大きなファイルを無理にフォームへ添付させるより、受付後に安全な送付方法を案内する選択もあります。

受付で「いつ着工できますか」と聞かれても、資料未確認の段階で一律の日数を返さない設計にします。希望時期は受け取り、調査と手続きの確認後に工程を説明する流れを示します。日程が決まってから必要な確認が見つかった場合、どの担当が依頼者へ変更を伝えるかも内部表で決めておきます。Web上の一般的な流れと、個別の確定工程を混同しないためです。

現行サイトを三つの架空相談で点検する

一件目は、図面のない住宅の解体相談。相談ページから「資料なし」で送信でき、受付後に次の連絡先が分かるかを見ます。調査の要否や結果を依頼者自身に選ばせていないかも確認します。二件目は、建物だけでなく外構の一部を残したい相談。着工前の調査と見積もりの段階で、撤去範囲を担当者と確認する入口へ進めるかを見ます。この相談の詳しい対象物の分け方は、別の撤去範囲案内へ任せます。

三件目は、過去の調査資料を持っている法人の相談。資料があるという入力だけで現在の結果と同じ扱いにならず、担当者の照合へ進むかを確認します。三件とも、サービス紹介から着工前案内、問い合わせ、返信画面へ進め、誰が次に連絡するかを追います。スマートフォンで工程図と表の注記が読めるか、行政の参照先が開くか、リンク先と確認日が一致するかも見ます。

公開前には、受付、現地調査、専門担当、工事担当が、自分の段階の文面と前後の受け渡しを読みます。さらに、制度に関する説明は現在の一次資料に照らして確認し、改定時に誰がページとフォーム文面を直すかを決めます。依頼者へ公開する短い案内の裏に、この確認経路があって初めて、サイトの説明を保てます。

参考資料

マーケター・コンサルタントの皆様へクライアントの「価値」を伝えるWebトータルパートナー提携Webに関するトータルからスポット作業まで必要な部分だけお任せできるWeb制作パートナー提携
